部會報告【立法院】交通部「鐵道局新建工程與臺鐵局具體之分工協調及規劃」專題報告(110年12月2日)



110-12-02)立法院第10屆第4會期交通委員會第11次全體委員會議

邀請交通部部長王國材就『鐵道局新建工程與臺鐵局具體之分工協調及規劃』進行專題報告,並備質詢。



鐵道局新建工程與臺鐵局具體之分工協調及規劃專題報告

*交通部> https://lis.ly.gov.tw/lydbmeetr/uploadn/110/1101202/03.pdf



壹、前言

主席、各位委員、各位女士、先生:

首先感謝各位委員對本部各項計畫之指導與支持。今天很榮幸代表本部就「鐵道局新建工程與臺鐵局具體之分工協調及規劃」案專題報告如下,敬請各位委員指教。

貳、 緣起

鑑於11042日第408次列車重大事故,行政院蘇院長遂於110429日指示「日後臺鐵的『重大』新建工程將由鐵道局辦理」,以及依據同日本部第1781次部務會報紀錄結論「鐵道局代辦臺鐵局的邊坡、橋梁、隧道及車站等新建工程,請儘速與臺鐵局協商辦理事宜」,辦理相關協調事宜。

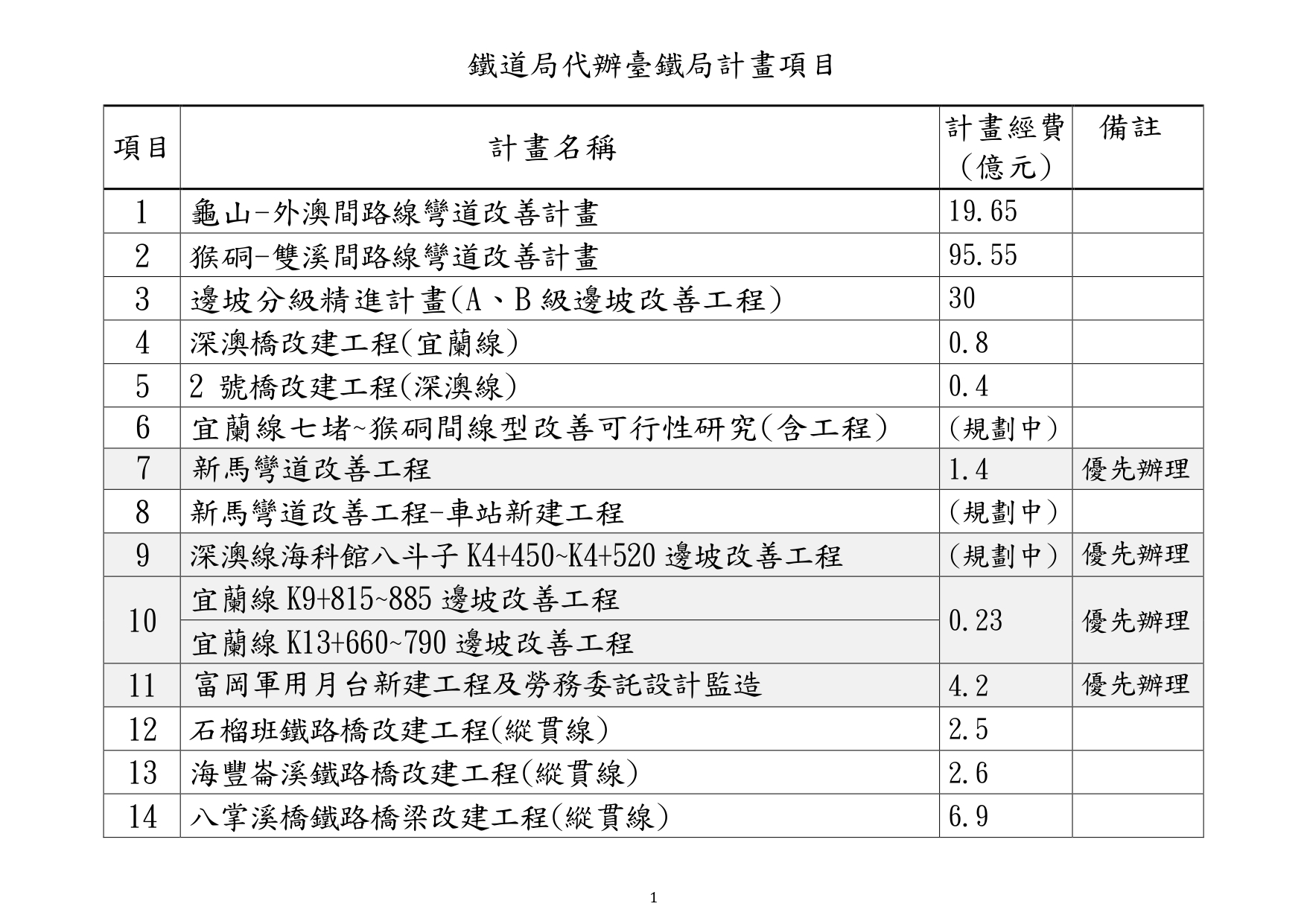

臺鐵局及鐵道局兩局局長於同年5月26日會商後,接續由兩局幕僚召開會議研商彙整臺鐵局刻正 推動中之重大新建工程,於完成規劃並經核定後, 交由鐵道局代辦邊坡、橋梁、隧道及車站等設計、 施工(不含用地取得)者,計有4項(詳參附表-鐵道局代辦臺鐵局計畫項目表),因各項進度不一(部分尚在規劃階段),就可估算部分之工程經費概估約235.33億。旋即由鐵道局各工程處及臺鐵局各工務段、隊積極展開密集協商會議。

參、辦理情形

一、 協商歷程及辦理原則

兩局就雙方業務協助需求,於110年7月13日召開「代辦臺鐵局邊坡、橋梁、隧道及車站等新建工程」協商會議討論獲致共識:鐵道局原則辦理工程之設計與施工;計畫(或工程)核定前之可行性研究、綜合規劃(環評)等核定事宜,由需求單位(臺鐵局)辦理為原則,規劃階段鐵道局各工程處積極會同參與臺鐵局審查等相關事宜,設計施工階段鐵 道局接辦後,各工程處設計及施工時應注意施工安全並避免影響運安,加強施工安全防護設施及工程管理作為,並據以編列發包工程款及發包施工與監造。

二、 辦理情形及進度

為有效管控及加速辦理進度,兩局於110年10月27日召開優先辦理項目研商會議,將24項計畫(或工程)依計畫需求及進度,分階段積極辦理,說明如下:

(一)第一階段優先辦理項目(計有7項):

1.「新馬彎道改善工程」代辦協議書已於10月20日完成用印,11月12日已完成「新馬站彎道改善委託規劃設計監造技術服務」契約移轉。(鐵道局東工處)。

2.「深澳線海科館八斗子K4+450~K4+520邊坡改善工程」 與 「宜蘭線 K9+815~885及K13+660~790邊坡改善工程」(鐵道局東工處)、「縱貫線新豐竹北間K97+600~K98+760邊坡整治工程」(鐵道局中工處)、「南迴線K11防坍架延長及南迴線K15+500 箱涵改建工程」、「南迴線三處邊坡(K12+080~210、K14+300以及K17+035~130)」(鐵道局南工處) 等5項,鐵道局各工程處與臺鐵局刻正辦理相關代辦行政程序。

3.「富岡軍用月台新建工程及勞務委託設計監造」:鐵道局北工處將擇期邀集臺鐵局相關單位 (含軍方)召開設計工作需求確認會議,俾利本案之推動。

(二)第二階段優先辦理項目(計有4項)

為臺鐵局刻正辦理綜合規劃報核程序,並已辦理先期之委託調查、測量、鑽探及規劃設計等作業,後續俟規劃報告核定後,交由鐵道局辦理設計及施工,包含「高鐵彰化站與臺鐵轉乘接駁計畫」、「縱貫線下三叉河橋鐵路橋梁改建工程」、「高屏溪鐵路橋下部結構更換改善工程」及「新三爺溪橋改建工程」等項。

(三)其餘項目(計有13項)

1. 為臺鐵局尚在辦理可行性評估或規劃作業,將俟完成規劃後交鐵道局接辦,包含「龜山-外澳 間路線彎道改善計畫」、「猴硐-雙溪間路線彎道改善計畫、「邊坡分級精進計畫(A、B級邊坡改善工程)」、「深澳橋改建工程(宜蘭線)」、「2 號橋改建工程(深澳線)」、「宜蘭線七堵~猴硐間線 型改善可行性研究(含工程)」、「新馬彎道改善 工程-車站新建工程」、「石榴班鐵路橋改建工程」、「海豐崙溪鐵路橋改建工程」、「八掌溪橋 鐵路橋梁改建工程」、「田鶴溪鐵路橋改建工程」、「隧道安全檢測評估及補強工程」等12項。

2. 「集集線隧道及邊坡改善統包工程」:臺鐵局為利整體計畫之介面整合先行辦理發包,後續由兩局研商施工事宜。

肆、 結語

本案鐵道局暨各工程處均與臺鐵局就工程實務面及鄰軌道施工安全等各項要求,積極展開協商辦理,必須在不影響臺鐵營運及行車安全確保下進行,今(110)年底前將有7 項計畫交由鐵道局辦理後續設計施工事宜,配合明(111)後年度辦理後續項目,總金額逾235.33億元,將努力達成上級交付使命。

以上謹就鐵道局代辦臺鐵局基礎設施等新建工程作扼要報告,敬請各位委員指教,謝謝!
